        新疆油田2×660兆瓦超超臨界煤電項目進入地面施工階段
        計劃于2026年底實現投產
        將成為北疆區域重要的能源供應基地,預計年發電量達52.8億千瓦時
        何藝青

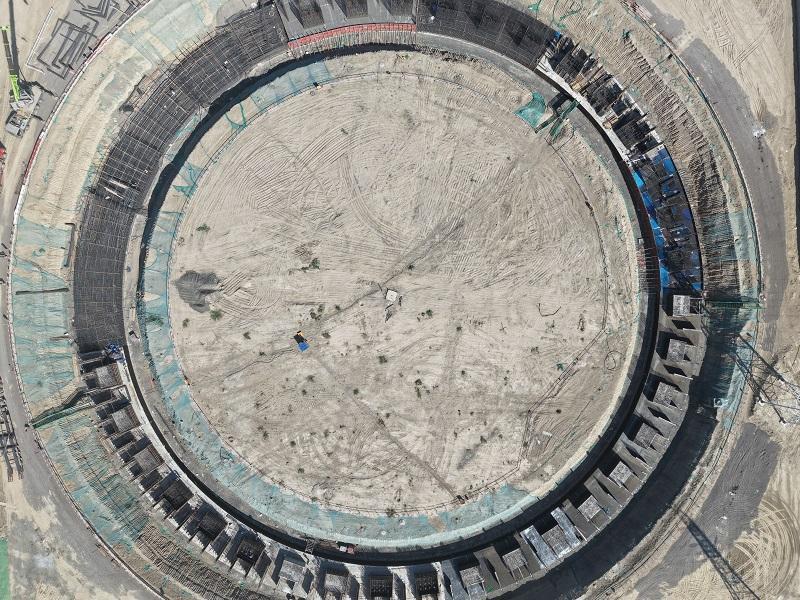

        6月29日,項目建設現場在進行間冷塔基礎澆筑、鋼筋綁扎。何藝青 攝


        近日,新疆油田2×660兆瓦超超臨界煤電項目建設現場迎來重要節點。項目2號間冷塔基礎、煙囪基礎成功實現出零米,廠區2號鍋爐鋼架首根立柱精準吊裝就位,標志著項目工程建設正式邁入地面施工沖刺新階段,主廠房安裝工程也即將全面拉開大幕。

        該煤電項目計劃于2026年底實現投產。投產后,將成為北疆區域重要的能源供應基地,預計年發電量達52.8億千瓦時,為克拉瑪依地方經濟發展與能源保供注入強勁動力。

        “這一系列突破性進展,不僅是項目建設征程中的重要里程碑,更彰顯了新能源事業部煤電聯營一體化項目經理部在能源工程領域攻堅克難、追求卓越的責任擔當?!毙陆吞锕拘履茉词聵I(yè)部相關負責人說。

        自項目破土動工以來,全體建設者以“開局即決戰,起步即沖刺”的昂揚姿態,錨定高質量建設目標砥礪前行。面對復雜地質條件與技術難題交織的施工環境,煤電聯營一體化項目團隊以BIM 技術為“智慧引擎”,通過三維建模對地下基礎施工進行全流程模擬,優化施工流程、強化過程管控,成功實現100%質量合格率、99.8%安全達標率,為項目穩健推進筑牢堅實根基。在施工管理層面,該項目團隊秉持“安全為基、質量為本、進度為要”的管理理念,構建起全方位、立體化的管控體系。

        目前,2號間冷塔基礎、鍋爐煙囪基礎出零米;鍋爐1號基礎澆筑完成80%、2號鍋爐基礎澆筑完成95%;汽機房基礎澆筑完成90%;1號間冷塔基礎澆筑完成9倉,引風機換填也已完成。

        “基礎出零米是工程建設承上啟下的關鍵轉折點。”該項目執行經理張忠江介紹說,“這意味著地下基礎、管道、溝道等設施已全部完成施工并回填硬化,不僅為上部施工創造了有利條件,更有效規避了交叉作業帶來的安全風險,為后續工程推進奠定了堅實基礎。”


        時間:2025-07-14    來源:克拉瑪依日報
